原標題
大灣區首個百萬千瓦級海上風電場在惠全容量投產
每年為廣東提供清潔電力30億度
每年為廣東省提供清潔電力約30億度!12月12日上午,中國廣核集團有限公司(以下簡稱“中廣核”)宣布,惠州港口100萬千瓦海上風電場全容量并網投產。這是粵港澳大灣區首個百萬千瓦級海上風電基地。
采用世界單機容量最大的抗臺風半直驅海上風電機組
惠州港口100萬千瓦海上風電項目分兩期建設,共安裝104臺海上風電機組。其中,一期25萬千瓦項目于2021年12月28日實現全容量并網投產;二期75萬千瓦項目于今年3月15日海上主體工程開工,昨日建成投產。
值得關注的是,該項目采用了多種大容量海上風電機組,其中包括世界單機容量最大的抗臺風半直驅(12兆瓦)海上風電機組,以及國內首臺14兆瓦海上風電機組,其風機葉片長達125米,長度為國內之最。

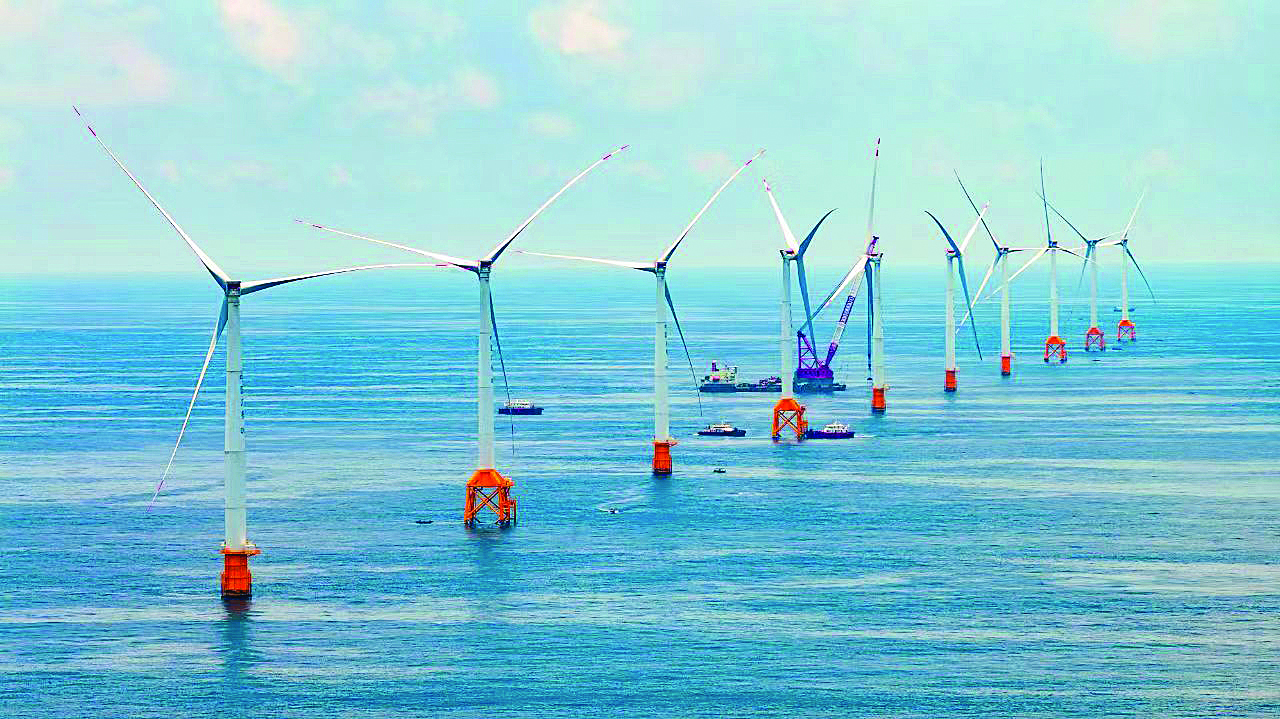

中廣核惠州港口海上風電場。惠州日報記者楊建業 攝
在建設中,該項目刷新了行業多項紀錄,創新研發了具有新型過渡段結構的深水區導管架基礎,成功破解大兆瓦海上風電機組基礎結構體系設計關鍵難題;吊裝完成國內首個750兆瓦海上升壓站,是國內首個成功運用智能水下定位架、氣囊輔助安裝海升導管架的海上風電項目。
記者從現場獲悉,該項目風場位于無掩護海域,季風更迭使南海環流不斷演變,建設期臺風侵擾頻繁,風機機位水深超30米,項目所在海床分布超20米厚淤泥流塑狀土層,所在地海況地質條件極其復雜,并且海域全年有效施工窗口期不足120天,實施過程中實際有效窗口期不足60天。

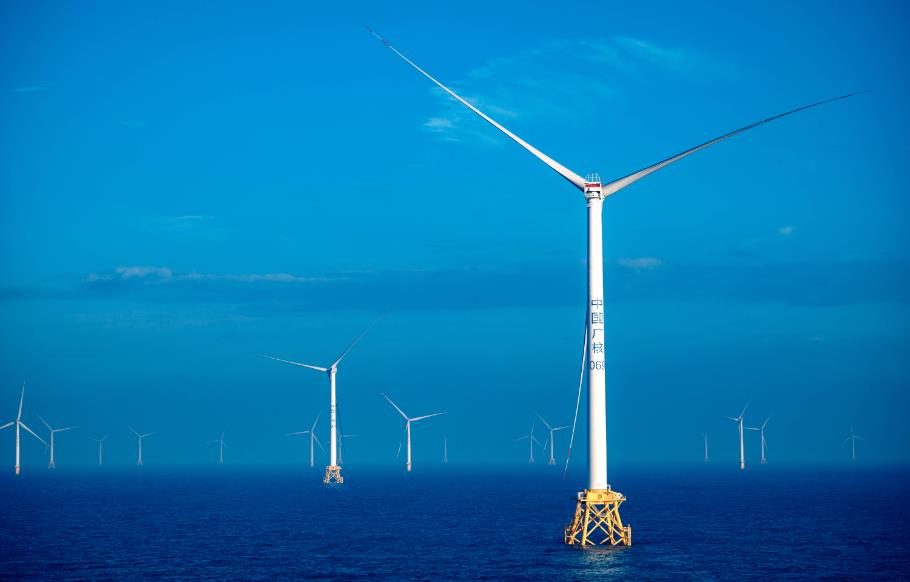

中廣核惠州港口海上風電場。惠州日報記者楊建業 攝
中廣核新能源總經理李光明表示,2021年建設一期項目時,適應惠州項目海域環境的風機安裝平臺只有4艘,其中3艘來了惠州。今年二期項目施工高峰期,同時有9艘國內最先進的風機安裝平臺在現場參與建設,在保證施工安全、質量的前提下,創造了國內風機吊裝新速度,是國內首個完成地勘當年即建成投產的海上風電項目。
將投資3.75億元在惠建設電化學儲能項目
據測算,惠州港口100萬千瓦海上風電場每年可為廣東省提供清潔電力約30億度,等效減少標煤消耗約100萬噸,減少二氧化碳排放約235萬噸,相當于植樹造林6700公頃,經濟效益和社會環保效益顯著,為全省打造新發展格局戰略支點貢獻藍色力量。
中廣核起步于深圳大亞灣核電站建設,至今已成長為以核能為主要特色的大型清潔能源企業,也是國內最早進入海上風電行業的能源企業。中廣核副總經理李亦倫表示,作為中央企業,中廣核堅持“地企共享共建、共謀發展”,堅持“惠州發展所需、集團產業所能”,大力支持地方經濟社會發展,奮力在粵港澳大灣區海洋經濟高質量發展道路上擔起更多責任,用綠色、低碳、可持續發展的產業群,為建設美麗灣區作出新貢獻,賦能灣區綠色產業高質量發展。
中廣核新能源(惠州)有限公司副總經理郭子生表示,接下來計劃在惠東縣白花鎮投資3.75億元,建設中廣核惠州電化學儲能項目,該項目已納入2023年省重點預備項目,目前已完成土地摘牌。
惠州日報記者馮麗均 通訊員朱丹 翁鴻滔
